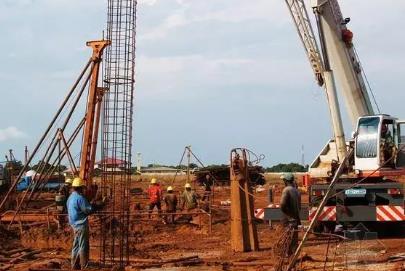

樁基礎是橋梁工程常見的基礎形式,是在土質不良地區修建橋梁時,以下部堅實土層或巖尾作為持力層的深基礎方案,下面是銳格亞給大家分享關于橋梁樁基施工的準備工作。
在三通一平的基礎上,鉆孔樁的準備工作主要有場地平整、樁位測量及放樣、制作和埋設護筒;鋼筋設備的配備與鋼筋制作、混凝土原材料的配備與混凝土攪拌、鉆機準備與就位等。
a.場地平整:應先使用推土機或裝載機將試驗區施工場地推平,并碾壓密實,然后在碾壓密實的地表上鋪設枕木構成鉆機平臺。
b.樁位測量放樣:根據鉆孔樁中心坐標值放樣,并且在護筒外安全地帶設置“十”字形控制樁,便于校核。
c. 埋設護筒:護筒用鋼板制作,其內徑大于鉆孔樁直徑20cm,一般高度為2.5-3m(根據現場實際條件確定)。其底部埋置在原土下不小于1m,護筒頂高出地面30cm。護筒埋設一般采用挖埋法,即用挖掘機挖除或人工開挖所要埋設護筒的土層后,將護筒放入其中回填粘土并夯實。埋設應準確、水平、垂直、穩固。護筒中心與設計樁位中心的偏差控制在50mm;鋼護筒的垂直度偏差不大于1.0%,保證鉆機沿著樁位垂直方向順利工作 。
d. 鉆機鉆具準備與就位:開鉆前將鉆機鉆具準備齊全并在鉆機前擺放整齊,立好鉆架并調整和安設好起吊系統及鉆頭,將鉆頭吊起對準樁的中心位置放進護筒內。鉆機鉆桿中心線與設計樁位中心應保持在同一直線,鉆桿的垂直度不大于1%。
e.制漿:開鉆前在護筒內倒入粘土注入清水,利用鉆機鉆頭在護筒內攪拌制漿,制好的泥漿利用反循環法轉移到泥漿池內。
待泥漿的指標符合要求時方可鉆進,泥漿的指標要求:比重為1.1-1.3;粘度一般地層為16-22s,松散易塌地層為19-28s;含砂率不大于4%,為提高泥漿粘度,在泥漿中摻入適量的純堿Na2CO3,保證泥漿自始至終達到性能穩定、沉淀極少、護壁效果好和成孔質量高的要求。
以上就是銳格亞給大家分享的關于橋梁樁基施工的準備工作,想要了解更多關于橋梁施工方面信息可以持續關注銳格亞--橋梁高鐵墊塊研發生產一站式供應平臺。
